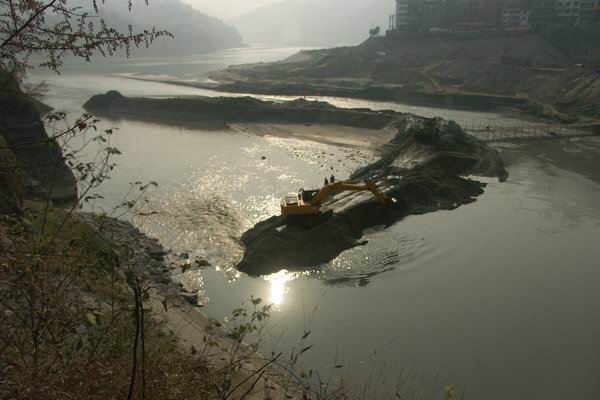

12月18日,县城旬河口机械轰鸣,挖掘机铁臂翻飞,运料车、推土机来来往往,下午15时,随着最后一车砂石料落下,左岸上下游封闭,水流顺利倒向右岸,旬河口水力自控翻板闸坝工程一期围堰成功合拢。
据悉,县城旬河口水力自控翻板闸坝工程共有3孔冲砂闸和7孔翻板闸,一期先施工左岸3孔冲砂闸和2孔翻板闸,二期施工右岸5孔翻板闸,设计施工工期两年。为了尽快建成该工程,尽早造福县城人民以及尽量减少蜀河电站即将蓄水到217.3米高程后对工程建设的影响,经县重大项目指挥部研究决定,采取一切措施加快工程建设进度,力争在2012年5月31日前完成水下工程,9月30日前完成机电、闸门及金属结构安装、调试和投入运行,利用一年时间建成该工程。
该工程自11月8日开工建设以来,县移民局科学管理,精心组织,强化现场监管,克服重重困难,工程建设各项节点目标顺利推进,目前已修建左岸临时便道500米,共开挖土石方25000立方米,拉运回填料20800立方米,粘土5000立方米。一期围堰粘土和砂砾石回填工程完成,导流目标顺利实现,翻板闸坝左岸基坑开挖设备已准备就绪,坝体基础开挖工程将全面展开。
